Секція 4А

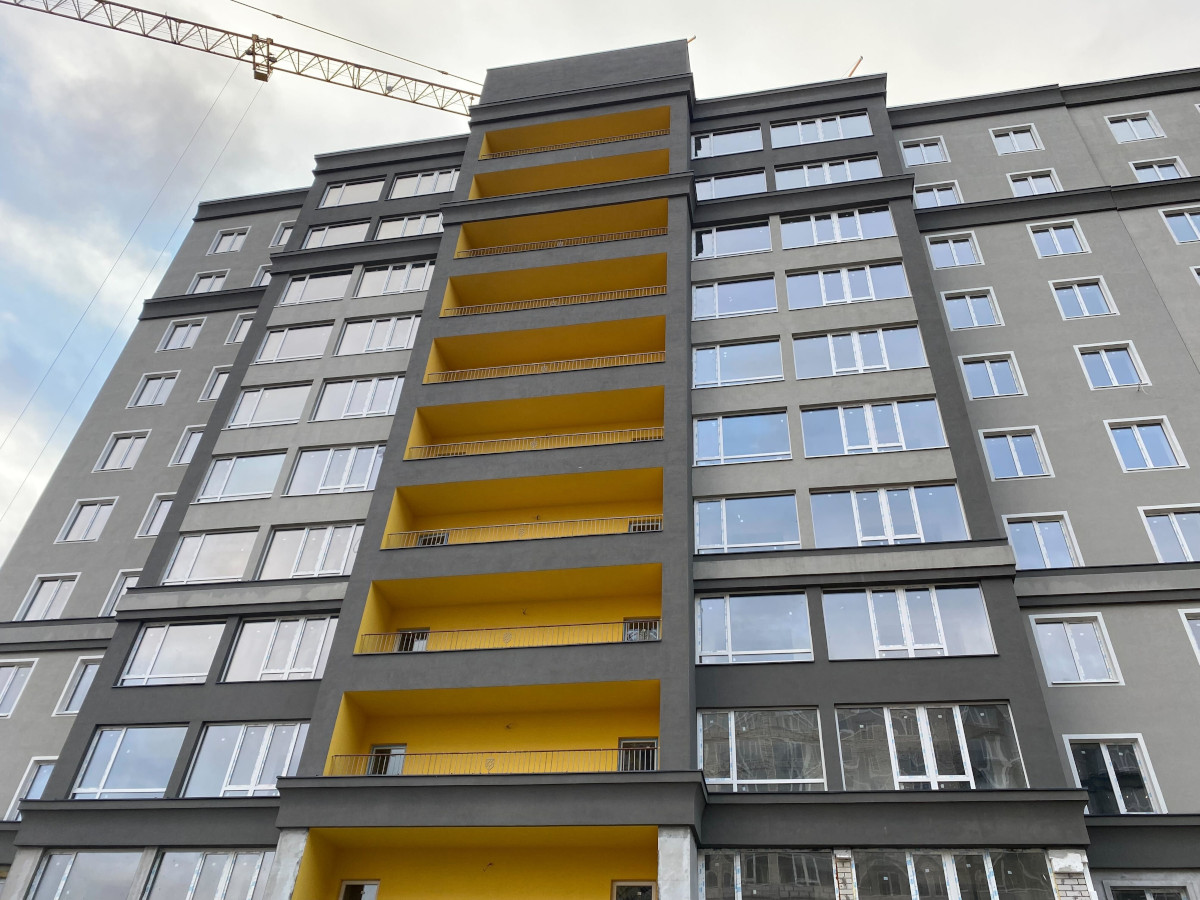

- завершено роботи зі штукатурки по всіх квартирах до 11 поверху;
- завершено роботи з облаштування міжкімнатних перегородок до 11 поверху;

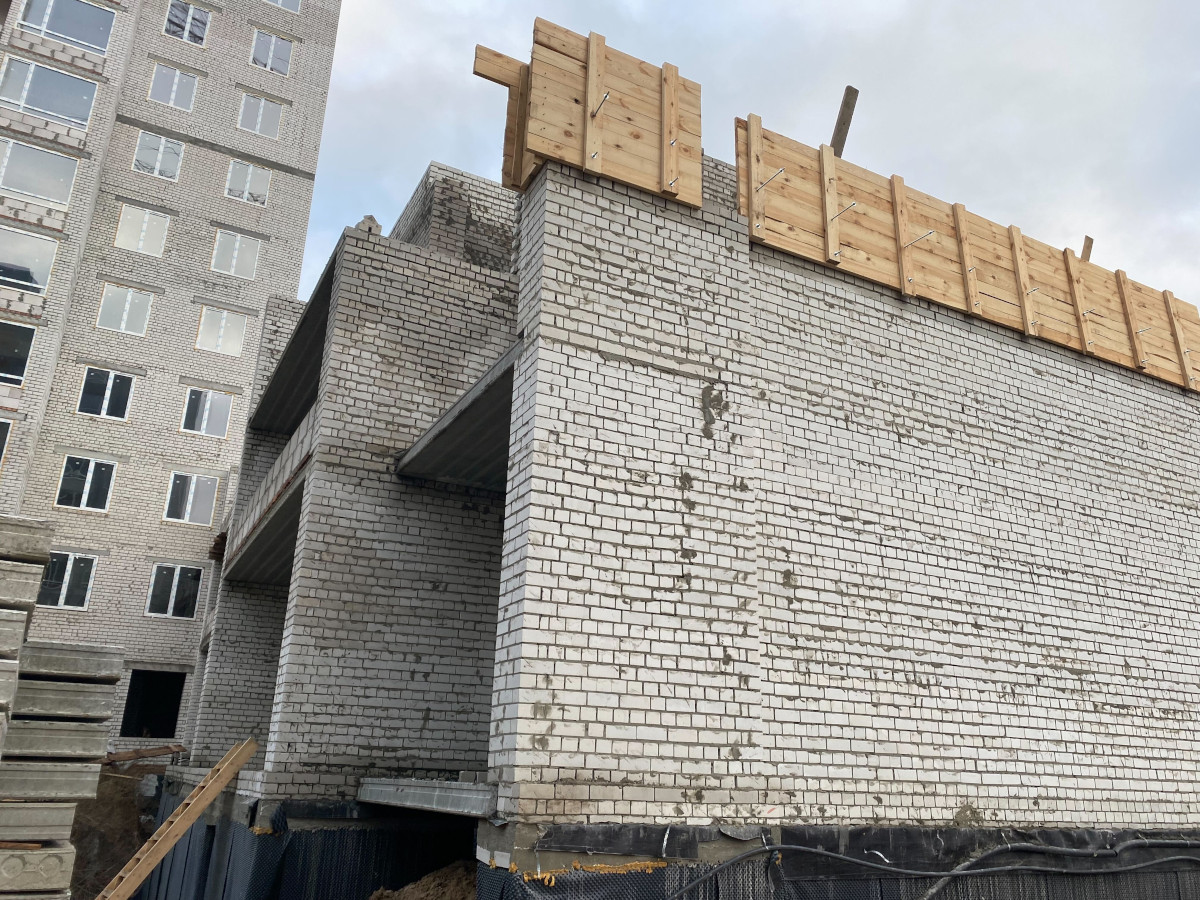

- завершено облаштування комину.
Секція 4Б

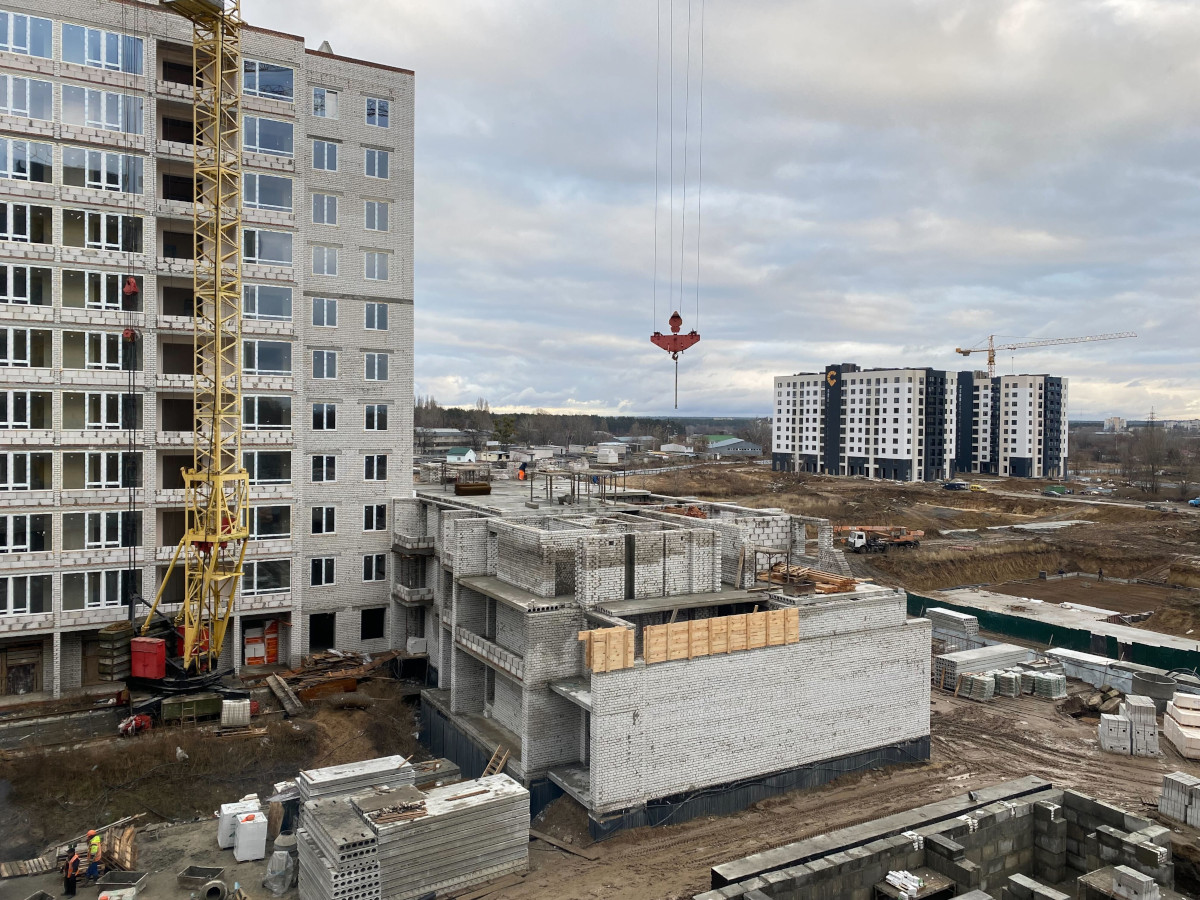

- завершено перекриття третього поверху;

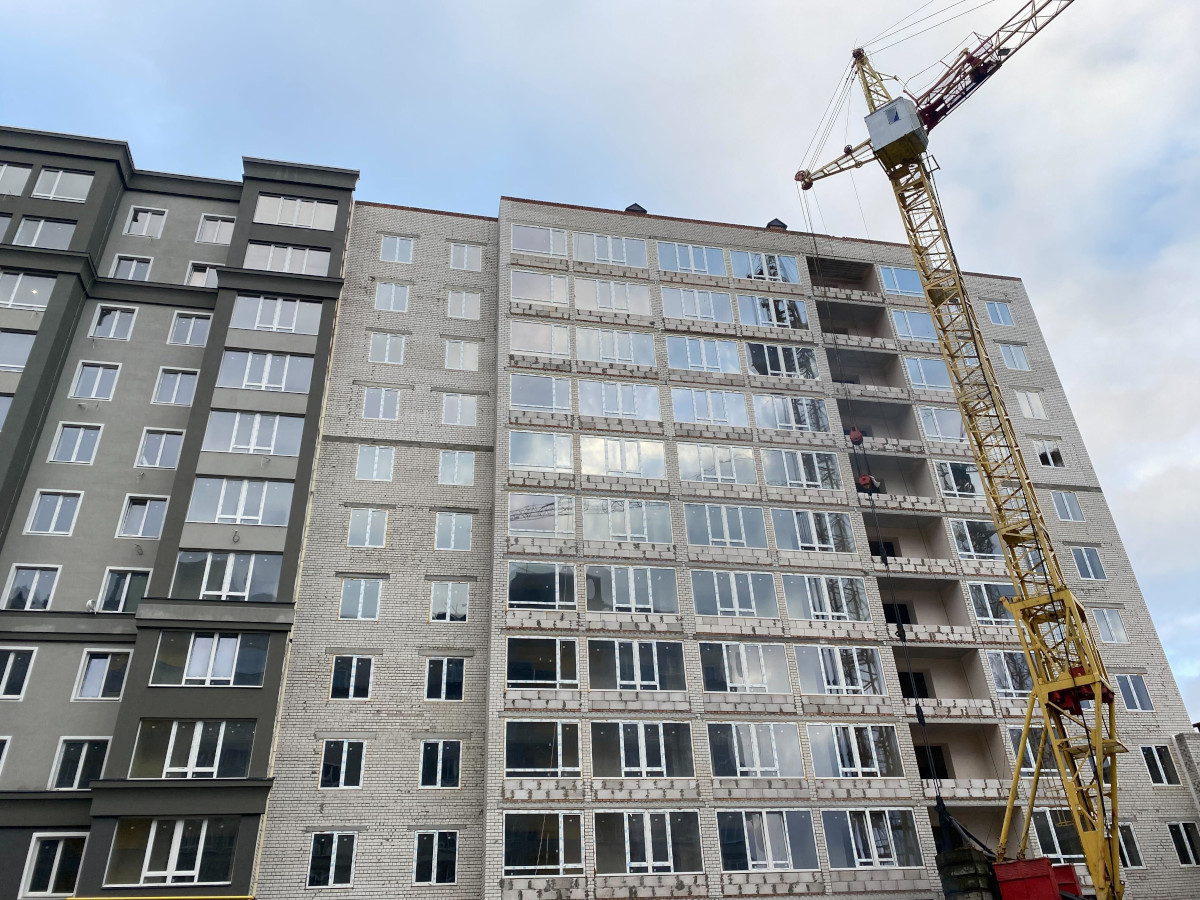

- підготовка до зведення стін четвертого поверху.
Секція 4В

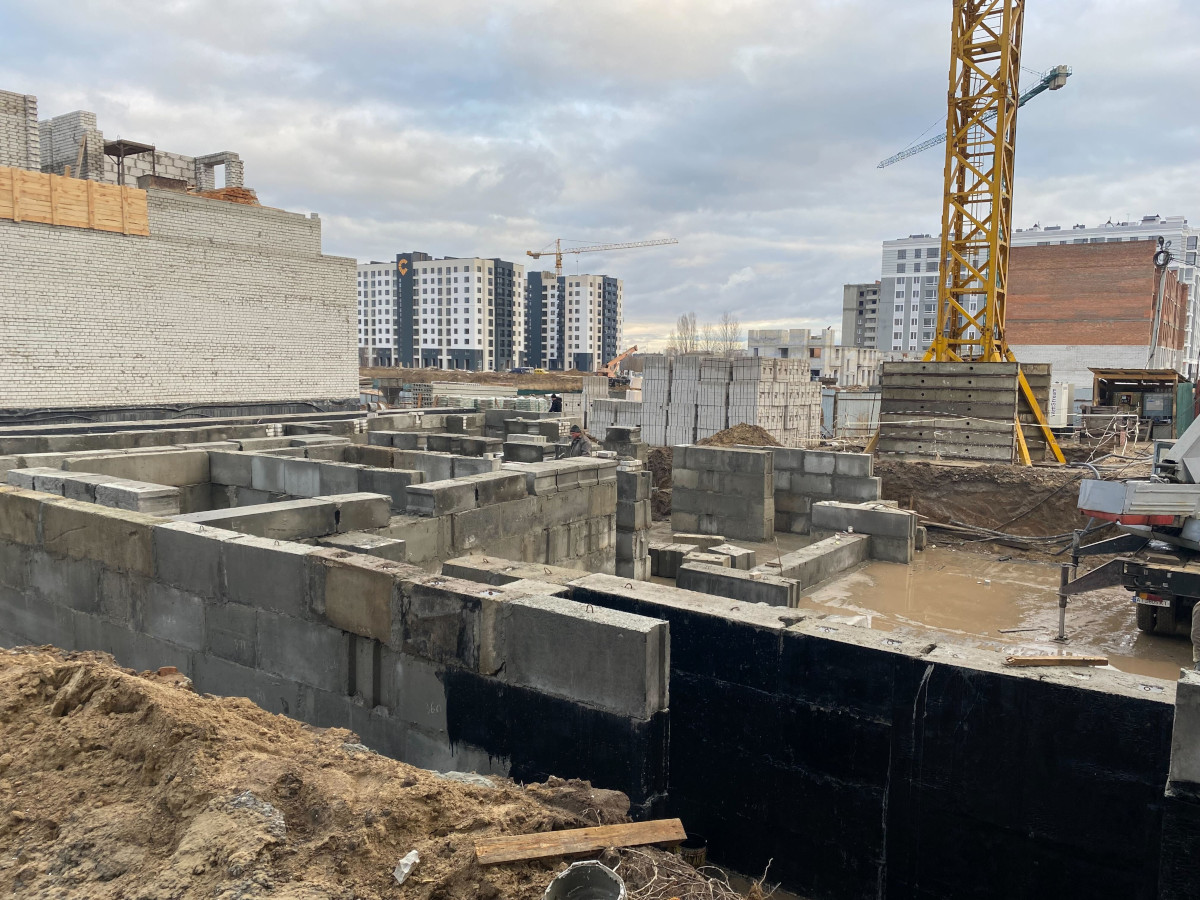

- ведуться фундаментні роботи;

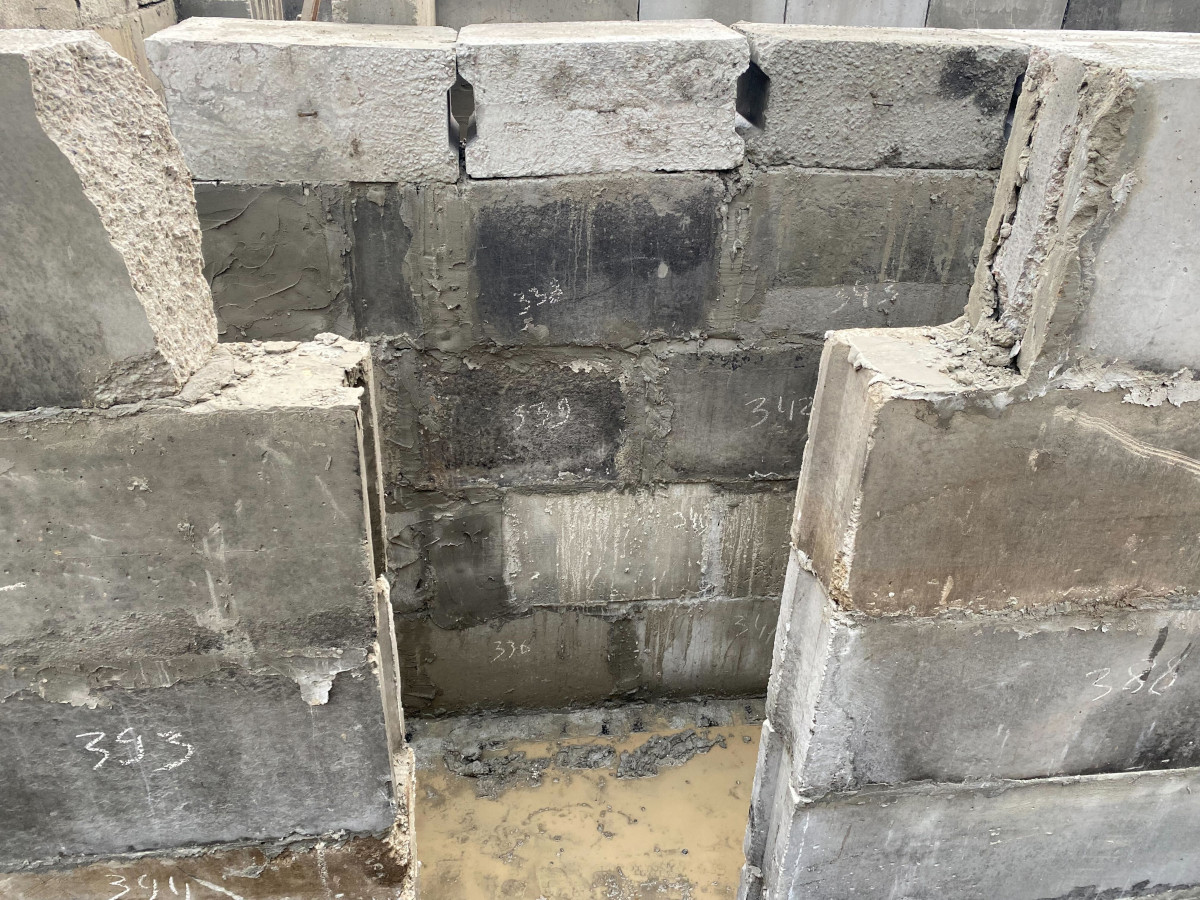

- встановлення фундаментних блоків підвалу.
Секція 4Г
- встановлено радіатори до 8 поверху;
- виконано лазерну стяжку підлоги до 8 поверху;
- покладено систему теплої підлоги до 8 поверху.
Секція 4Д та 3Д

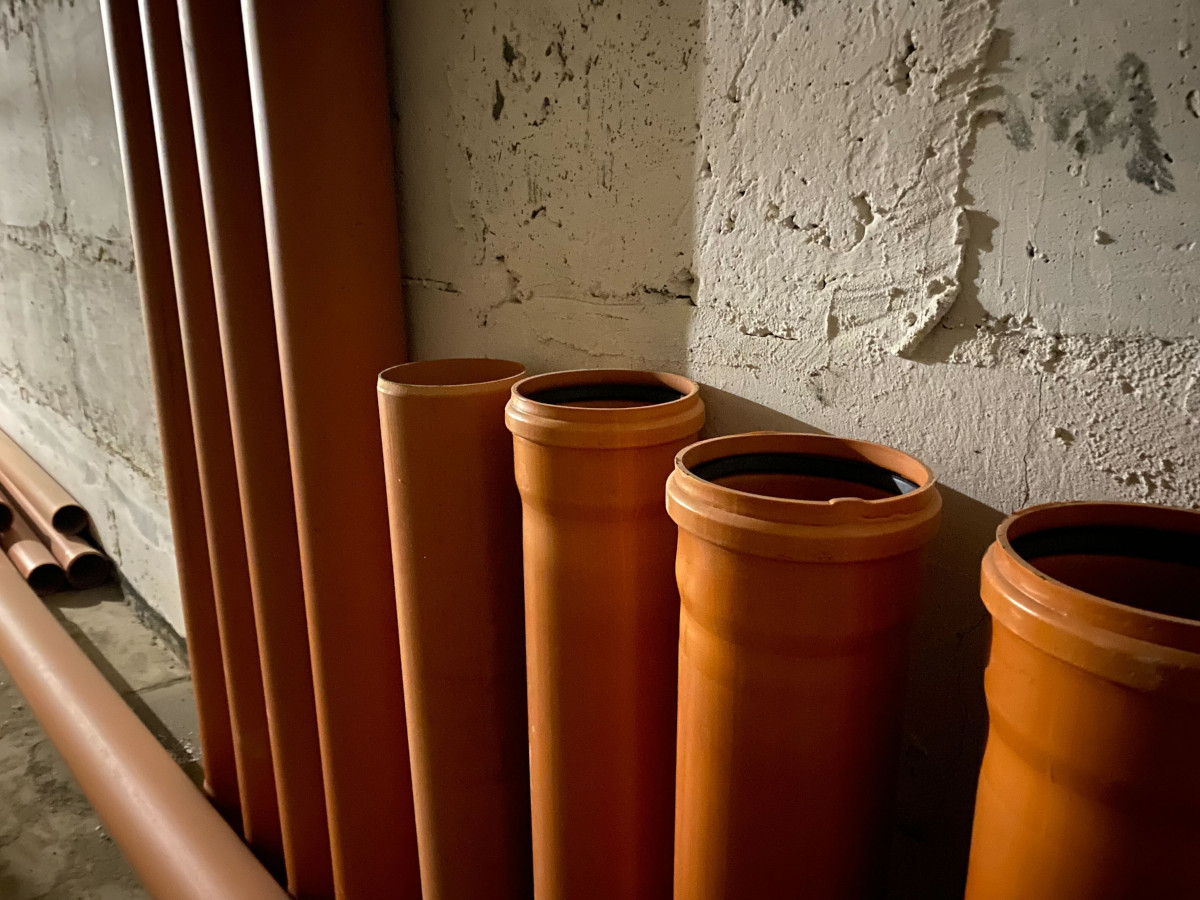

- запущено газ.
Прибудинкова територія
- покладено бруківку біля секції 4В;

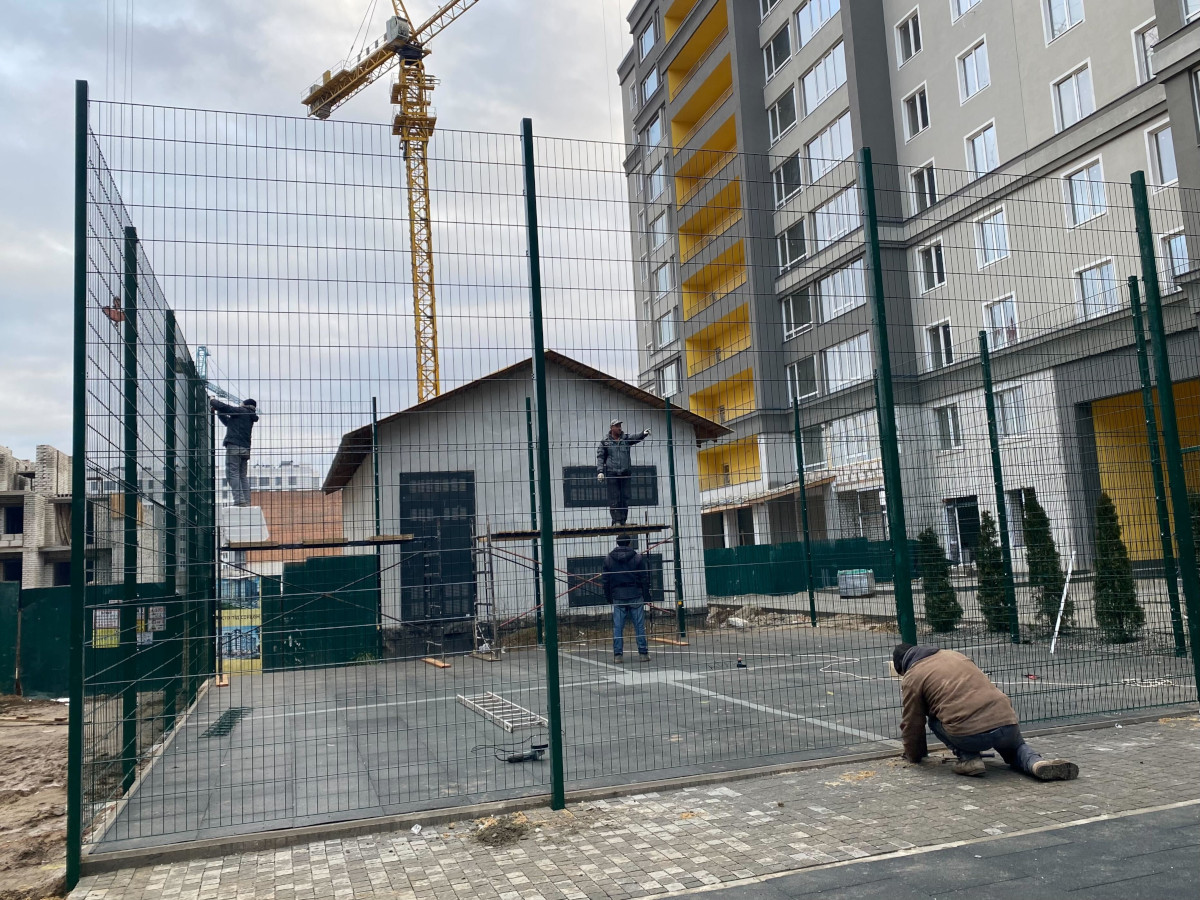

- встановлено огорожу спортивного майданчика.
